【攀水电】银江水电站6号机组定子吊装乐成

2025-10-31   西湖国际app官方入口能源

银江水电站6号机组定子吊装乐成
银江水电站6号机组定子吊装乐成2

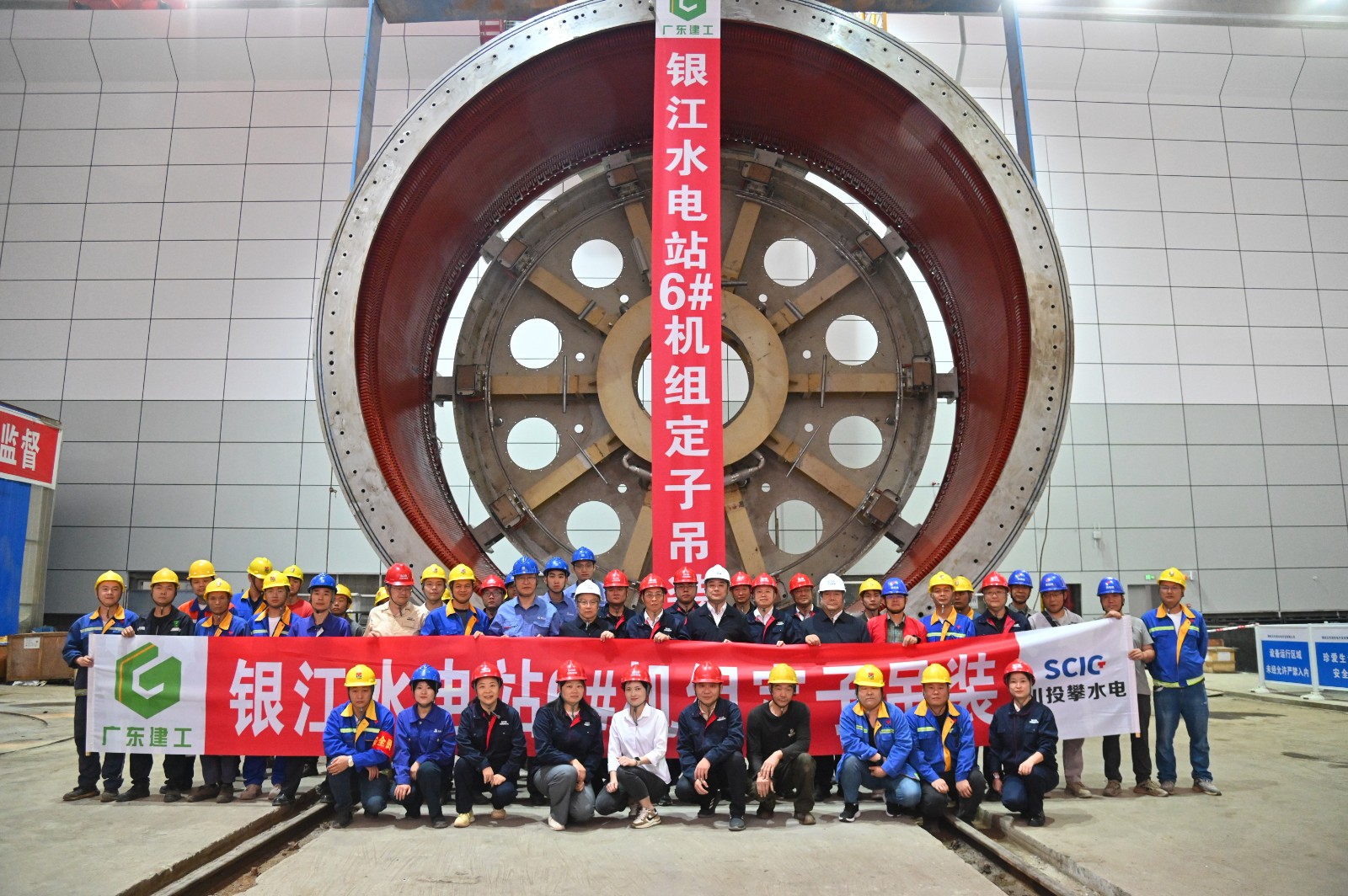

10月29日,银江水电站6号机组的焦点大件定子顺遂完成吊装,标记着银江水电站机组装置所有大件吊装使命圆满完成,项目建设进度再上新台阶。

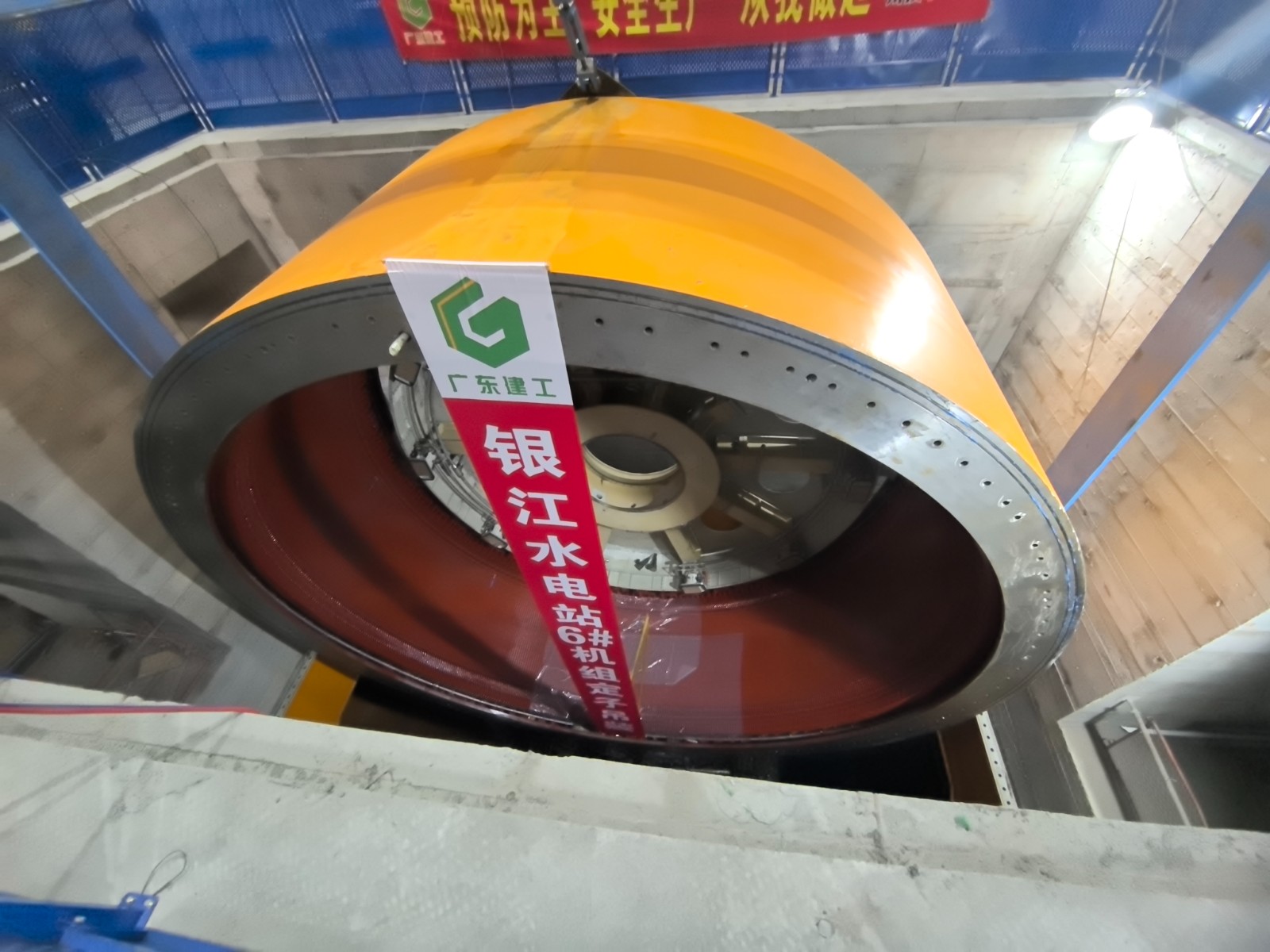

此次吊装的6号机组定子,作为机组发电系统的“心脏”部件,涵盖机座、铁芯、线棒及透风灭火系统等焦点组件,其总装配重量达190.5吨,机座最大外径10400毫米,整体起吊重量约228吨,对吊装手艺精度与全历程清静管控均提出更高要求。为高效推进使命,攀水电公司认真落实集团公司及西湖国际app官方入口能源“决战100天 奋力实现整年目的”事情推进聚会精神,将6号机组定子装置吊装作为开展劳动竞赛的主要目的使命之一,牵头联动设计、监理、机电装置单位及装备厂家,倒排工期、挂图作战,以细腻化管理推进装置进度。经由全体参建职员80天的日夜奋战,最终较原妄想提前15天完成定子组装事情,并先后通过交接试验、专项验收、吊装准备核查及清静手艺交底等多轮严酷磨练,各项数据均达标,确保了6号机定子清静平稳完成吊装。

在吊装现场,西湖国际app官方入口能源副总司理、攀水电公司党总支书记、董事长徐孝刚对奋战在一线的公司员工及装置单位团队致以真挚谢谢,对取得的效果给予了高度评价。他强调,目今银江水电站已进入机组周全投产发电的决战决胜要害期,全体参建职员要一连发挥“攻坚克难、敢打必胜”的拼搏精神,以“再接再厉、一鼓作气”的劲头协力攻坚,既要确保年度各项目的使命圆满完成,更要坚决实现机组周全投产发电的焦点目的,为“十四五”妄想完善收官递交优异答卷,为“十五五”妄想开局积贮强劲动能。
